个人觉得Project这个软件最重要的就是项目工时的理解。
先简单假设:
一个工作日默认6个工时,每个工时是每个人的工时;或者说是每个任务的工时,超过了就是加班。但是——这个软件会自动占用到到下一个工作日。
更改项目的默认选项,记住这里是6个工时:

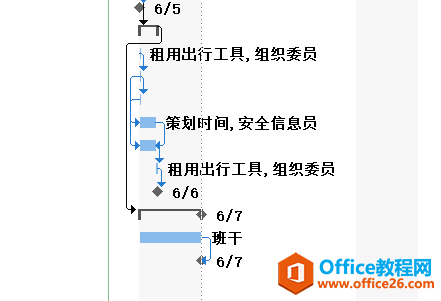

常见问题1,前置任务没有用:

原因是日历默认工作时间是8~17:00
我们更改了项目的工作时间,日历没有自动更改——那就要手动了

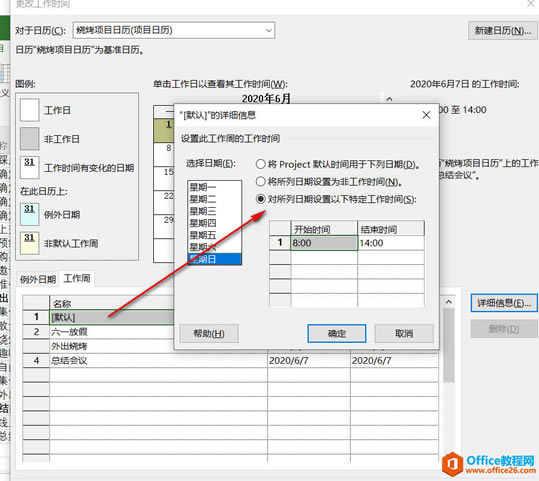

举例更改工作时间

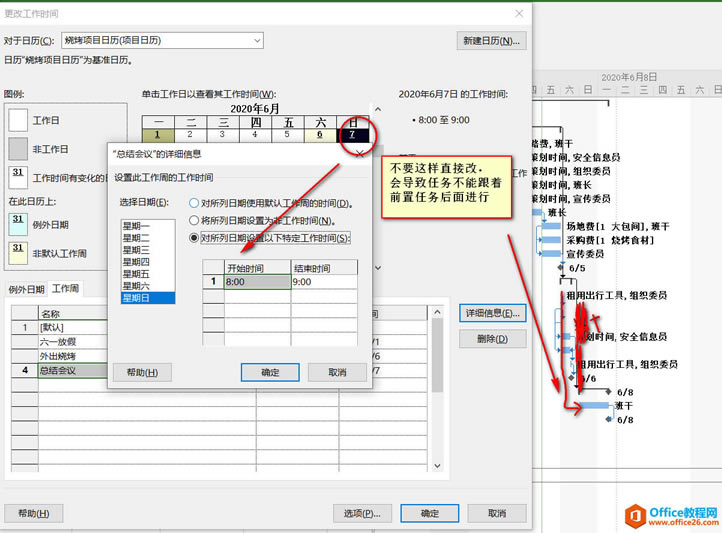

如果只更改当天工作时间,会出错
所以两个都要改
可能引发问题2:
工作日计算异常

因为工时是6小时,所以一个工作日的工作时间必须6小时

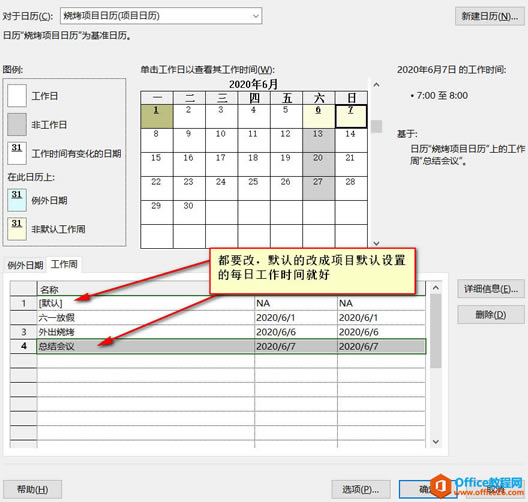

所以设置每天的默认工时也要恰好是6小时
如果默认的设置好了,对于指定日期可以选默认,也可以自己指定(优先使用)
总的来说:
工作日计算出了问题,就是每天的工作时间和工时不一致。
……
