工作这些年算是做了不少的Project,但是对于做Project的一些规范性问题未曾注意过,直到上一次计划评审,有人提出了工期小数点的问题。虽然不对计划本身造成什么影响,但毕竟显得不专业,而且统计工时也不好统计,于是决定把这个问题处理下。

通过网上查资料一般都是描述工作时间和每日工时不统一的问题。而工期=总工作时间/每日工时,如果这两个参数不一致,肯定是要出现小数问题的。所以首先这两个地方一定要调整一致:

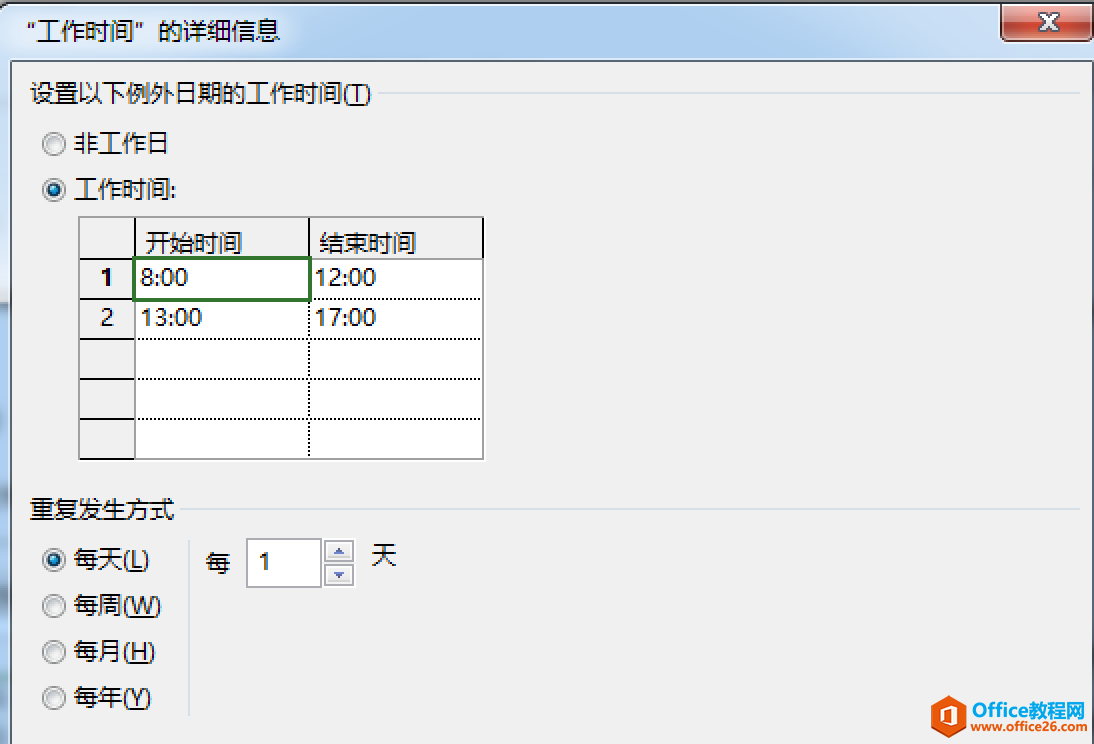

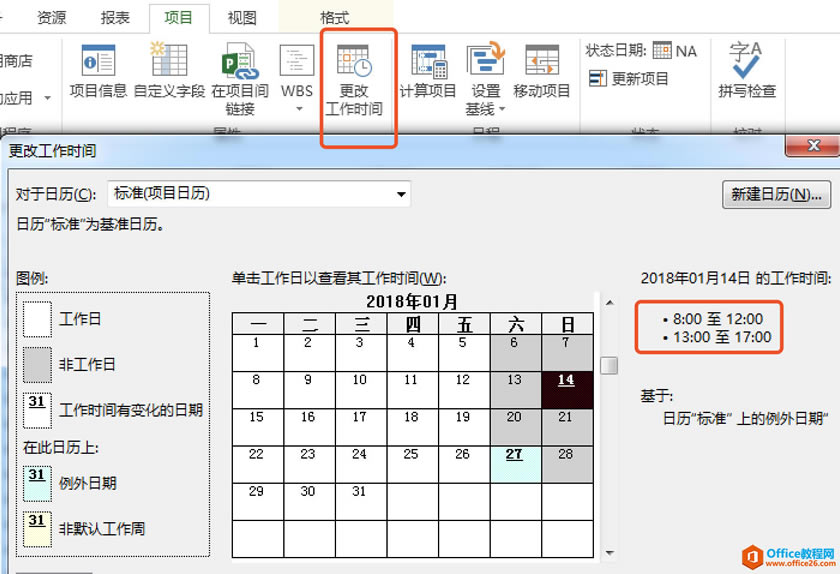

在这里还有个地方要注意,比如节假日变为工作日的时候,一定要确保时间开始时间和结束时间与标准设置一致。
对于一个新的Project文件,执行完上面的操作后基本就不会在出现小数点的问题了。但如果是对已经存在的Project文件做这些操作后,还是会出现一些小数点,让你百思不得其解,无从下手。
下面这一步也是关键的一步,帮你排查到底是哪里出现了问题。

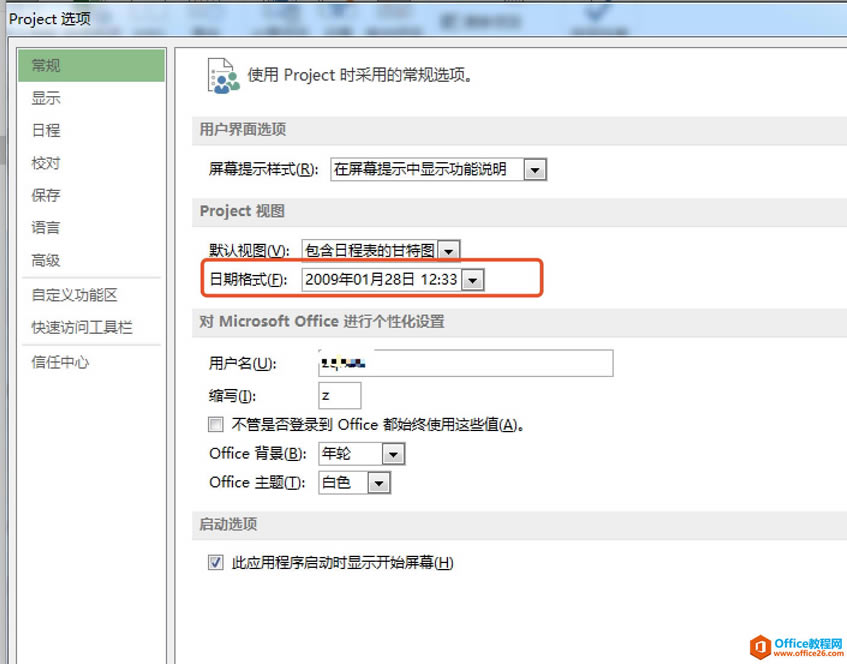

首先,我们需要在常规里将日期格式设置为带小时、分钟的格式,Project中的开始时间和结束时间此时也会更新为对应的格式。
现在应该一目了然了吧!由于之前的设置问题,导致有些开始时间和结束时间还保留着原来的数据,那么现在我们就可以手动对这些异常数据进行处理了,处理完后你会发现小数点消失了,世界变的清爽了。
……
