如何使用Project进行项目管理

办公软件2024-02-07阅读
Microsoft Project (或 MSPROJ)是一个国际上享有盛誉的通用的项目管理工具软件,凝集了许多成熟的项目管理现代理论和方法,可以帮助项目管理者实现时间、资源、成本计划、控制。

下面开始介绍Project的使用。

1、? 从下列地址获取Project 2010的副本。

点击下载 https://www.office26.com/project/Project2016-download-20201023.html

2、安装

2.1 版权页

?如何使用Project进行项目管理

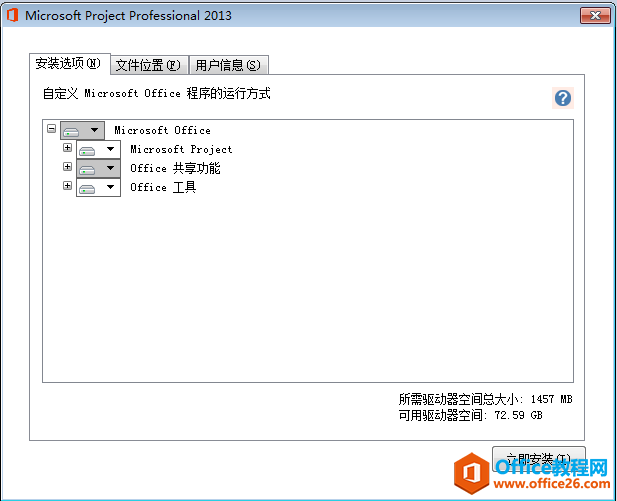

2.2 自定义安装页

?如何使用Project进行项目管理

2.3 安装完毕。

?如何使用Project进行项目管理

3、使用该软件进行项目管理。

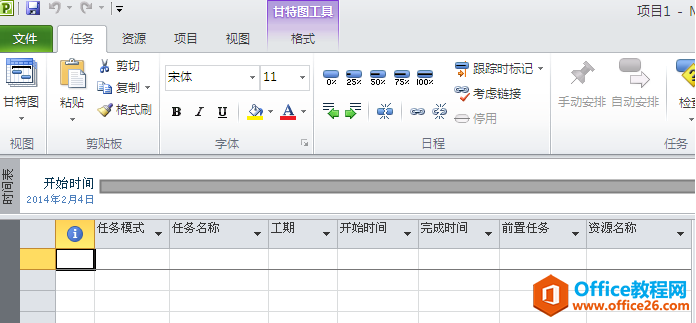

3.1 打开Project。

?如何使用Project进行项目管理

Project使用了Metro风格的界面。

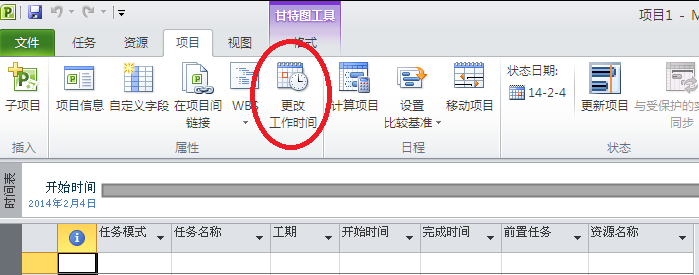

3.2 切换到“项目“视图,选择“更改工作时间”

?如何使用Project进行项目管理

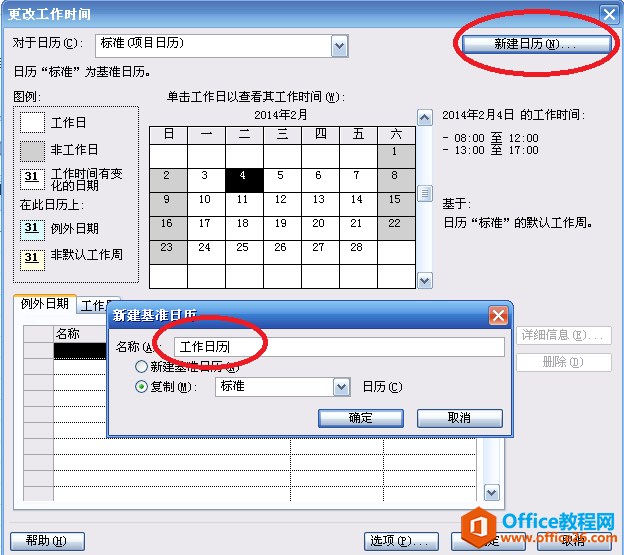

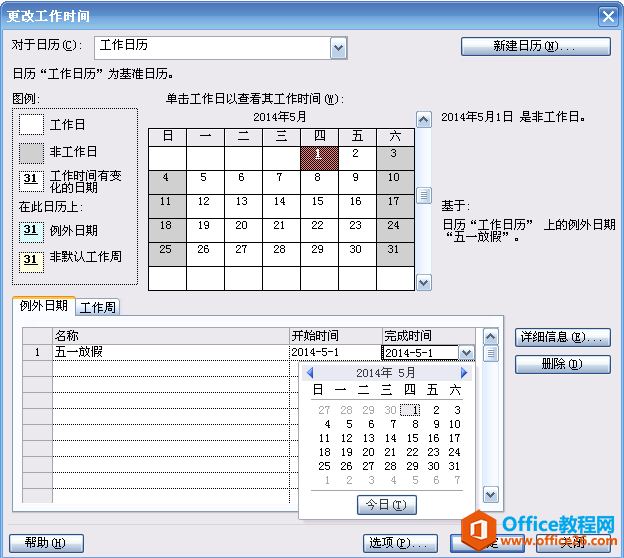

3.3 选择“新建日历”,输入“工作日历”

?如何使用Project进行项目管理

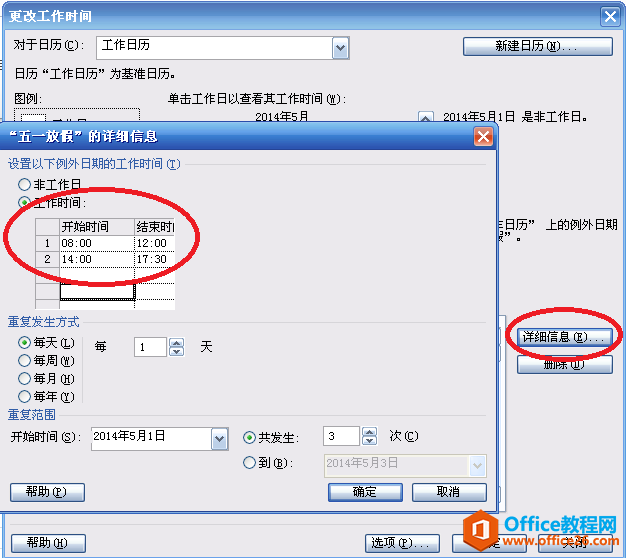

3.4 这里在例外时间里输入放假时间,这里选择“五一”。

?如何使用Project进行项目管理

3.5 选择“详细信息”,这里选择“工作日”。

?如何使用Project进行项目管理

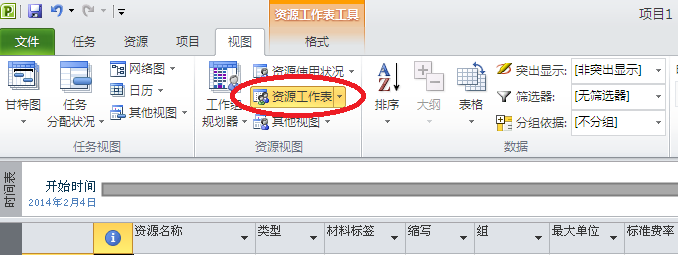

3.6 切换到“视图”选项,选择“资源工作表”

?如何使用Project进行项目管理

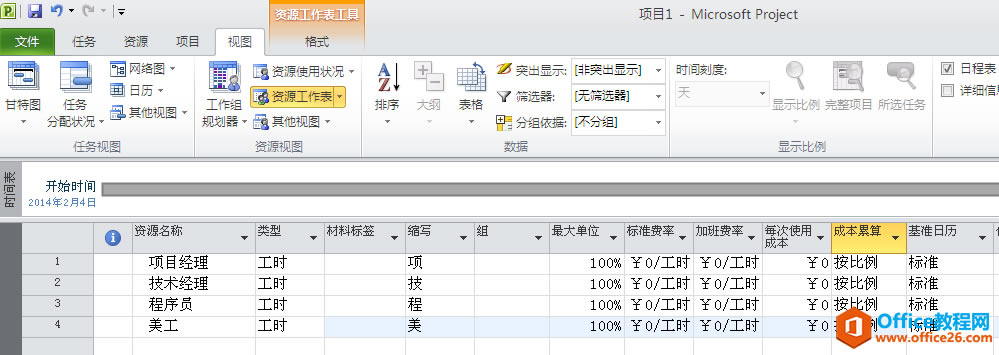

3.7 这里输入各个资源项。

?如何使用Project进行项目管理

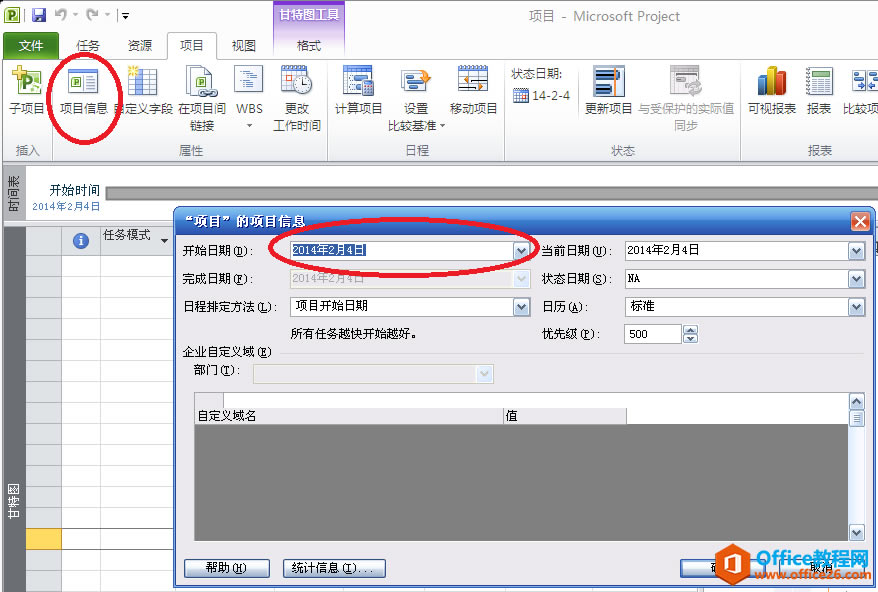

3.8 选择“项目”视图,选择“项目信息”。

?如何使用Project进行项目管理

3.9 选择“任务”视图,选择“甘特图”菜单项。

?如何使用Project进行项目管理

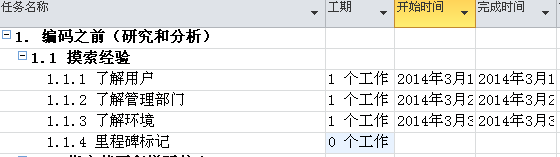

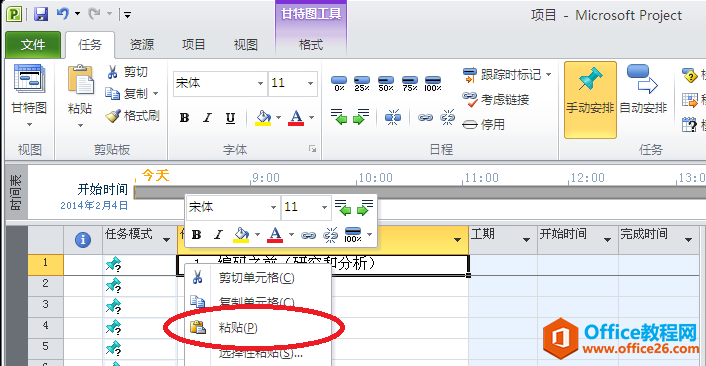

3.10 这里复制粘贴下列的WBS任务项。在“任务名称”右键,选择“粘贴”。

?如何使用Project进行项目管理

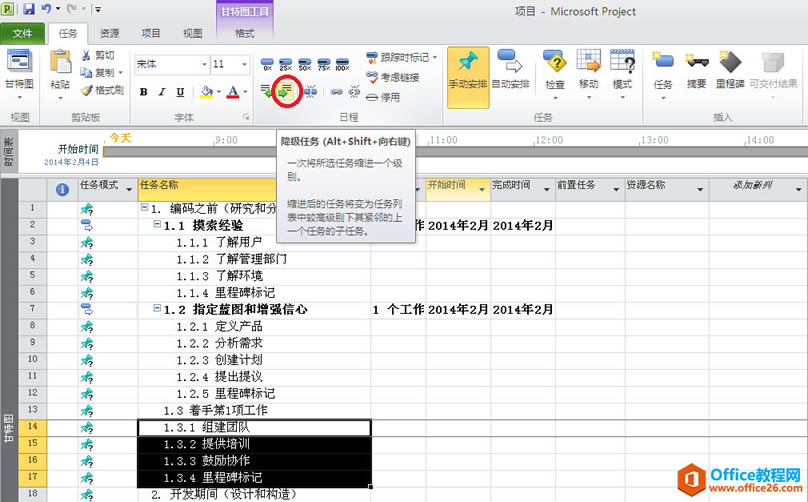

3.11 选择缩进的项目,这里是各个WBS子项,点击菜单栏上的按钮。

?如何使用Project进行项目管理

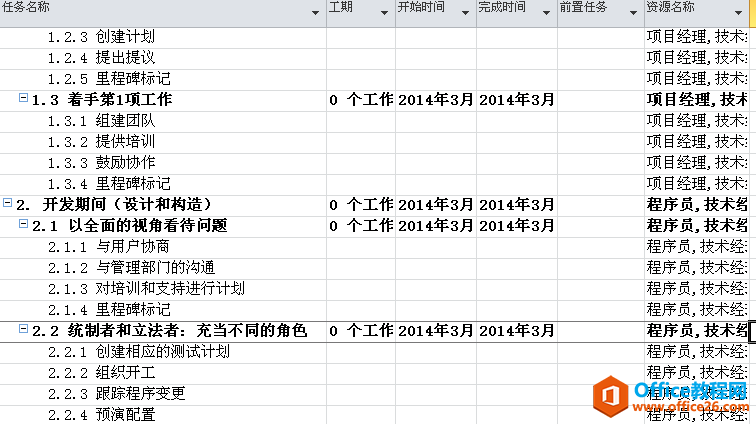

3.12 缩进之后的样子

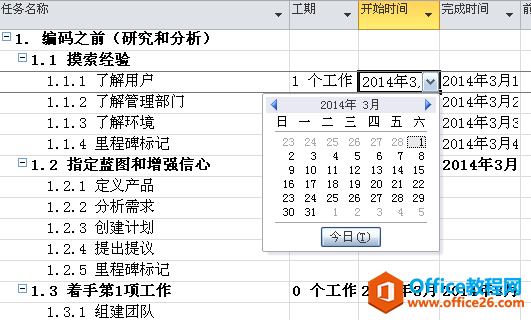

3.13 选择任务项的“开始时间”和“完成时间”。

?如何使用Project进行项目管理

3.14 里程碑不占用工作日,这里选择0。

?如何使用Project进行项目管理

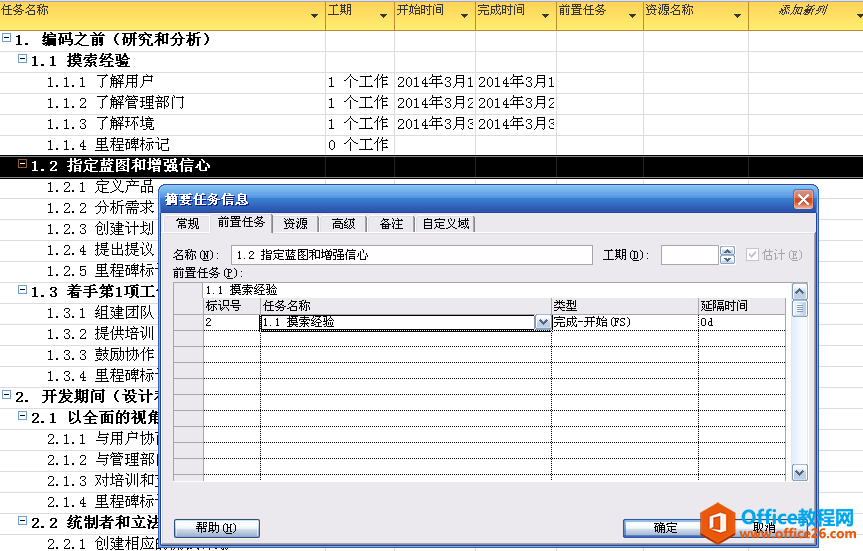

3.15 双击1.2 的前置任务项,从“任务名称”中选择前置任务。

?如何使用Project进行项目管理

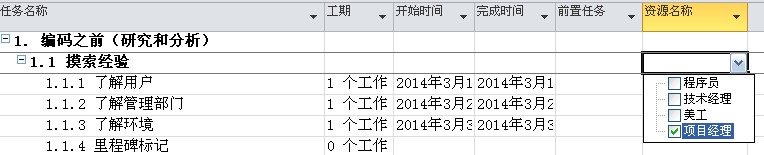

3.16 从资源名称中的下拉框中选择资源项。

?如何使用Project进行项目管理

3.17 选择完成,见下图。

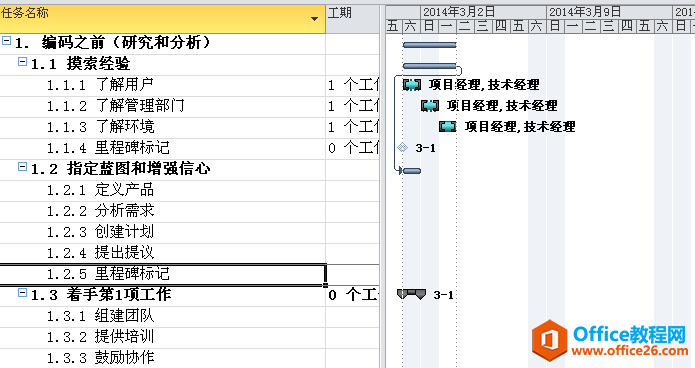

?如何使用Project进行项目管理

3.18选择完成后看右边的“甘特图”项,这里只罗列出部分时间。

?如何使用Project进行项目管理

4 跟踪项目进度。

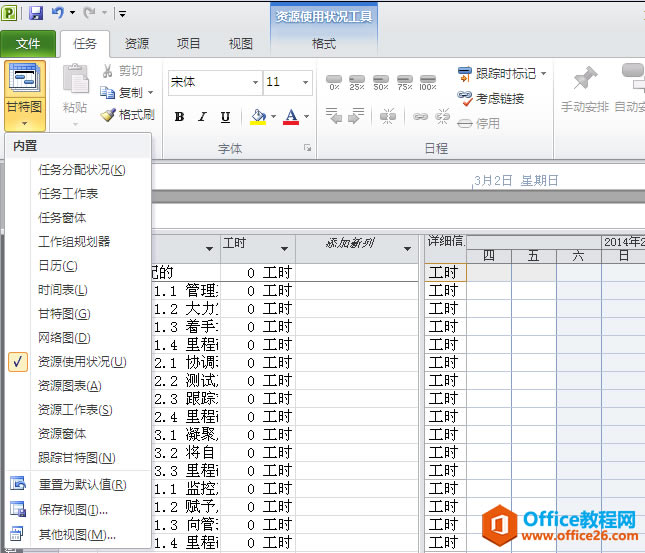

4.1 查看资源分配情况

?如何使用Project进行项目管理

4.2 查看资源使用情况

?如何使用Project进行项目管理

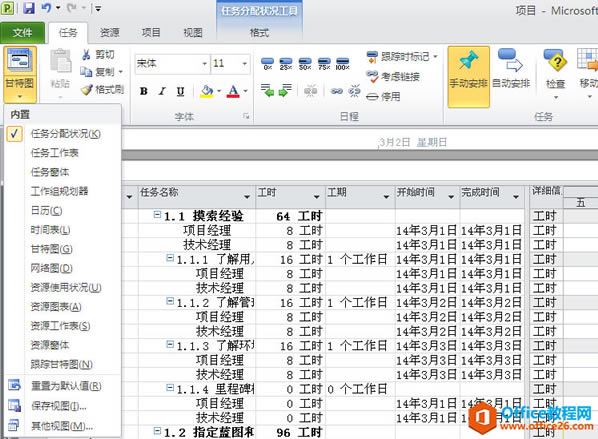

4.3 跟踪甘特图。

?如何使用Project进行项目管理

这里对各项资源的分配情况和项目进度进行了跟踪。

5 各项图表

5.1资源窗体

?如何使用Project进行项目管理

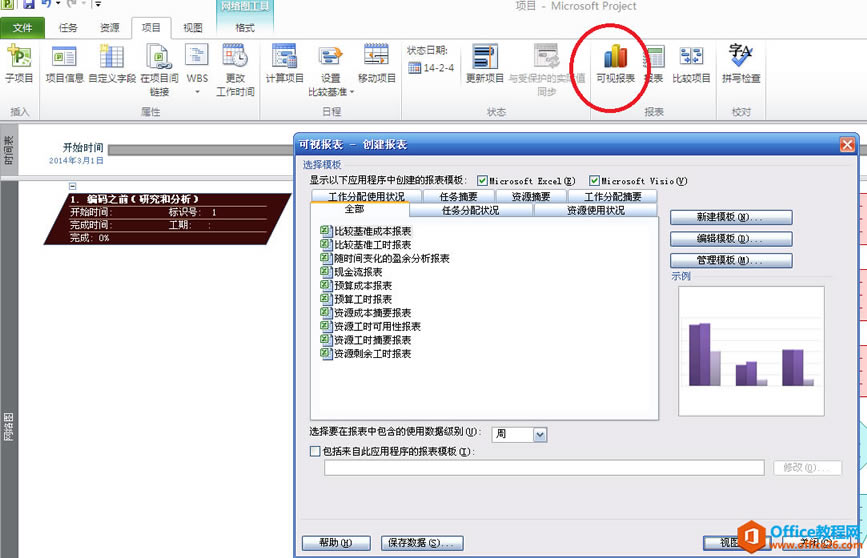

5.2 网络图

?如何使用Project进行项目管理

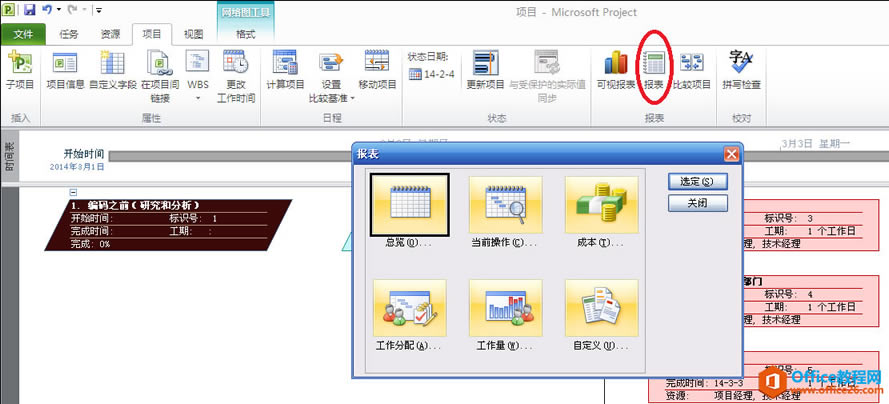

5.3 各项报表

?如何使用Project进行项目管理

5.4 报表

?如何使用Project进行项目管理

上述对Project做了较为详细的介绍,Project在项目管理过程中的重要性不言而喻了。据说美国国防部也在用这个做项目管理?具体记不太清楚了。具体的使用请大家在使用过程中再详细进行理解和使用吧。
