项目分解完,依赖设置完,接下来要就需要对任务分配资源,这里就需要用到我们最开始时添加的资源。

设置资源和工时先把工时列添加进来(添加成本,也是如此,里面有很多内容可以自己看一下)

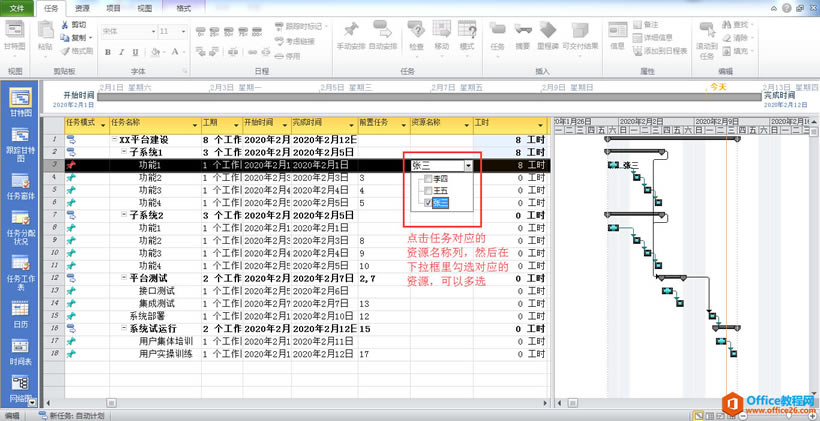

添加完后可以开始对任务进行资源分配

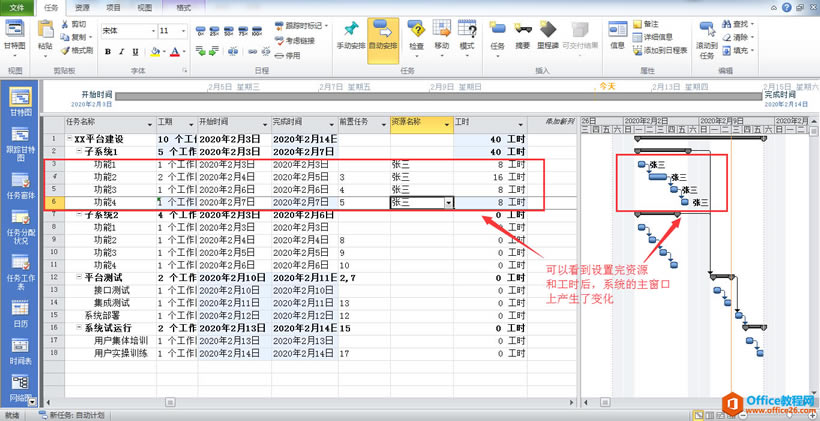

分配完资源后,系统默认是一天完成任务,根据实际需要,我们进行工时(或者工期)设置

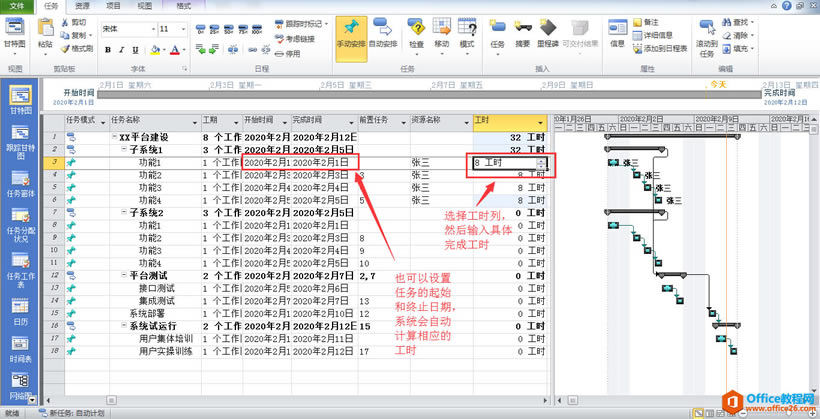

设置的时候,系统是根据有效工时来进行计算,我的是周末双休的日历,所以工时遇见周末会自动跳到下一周去进行计算。
设置完后界面展示如下:
设置里程碑
设置完资源和工时后,我们需要设置一些关键点来作为里程碑,具体设置如下:
假设现在我们要设置子系统1的完成时间不能晚于2月7日

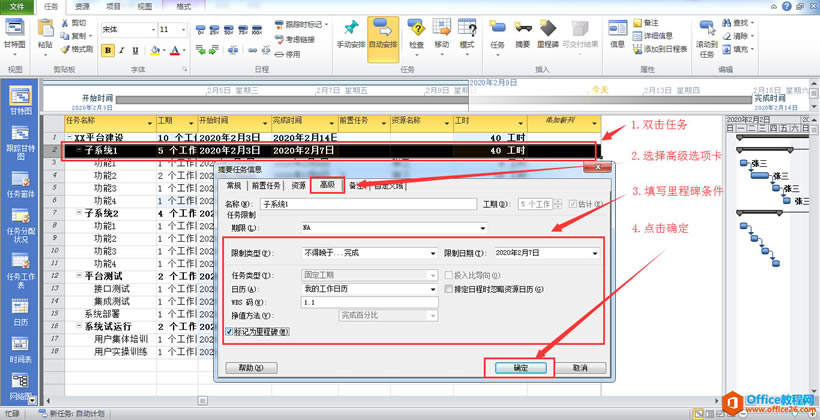

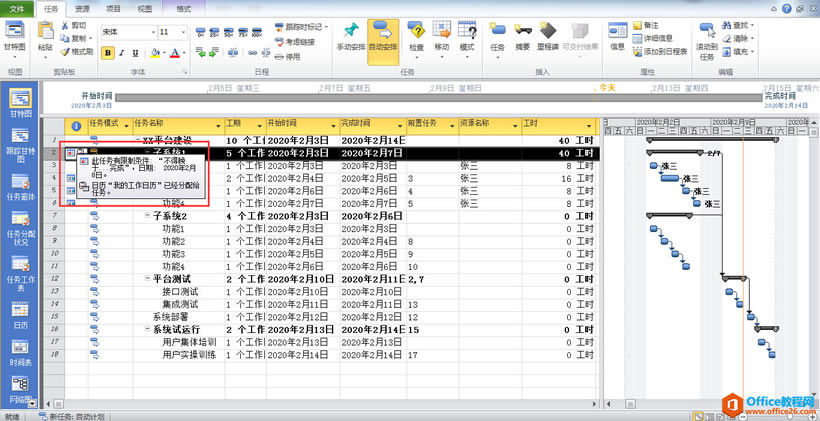

根据图中操作后,一个里程碑就设置好了,此时我们可以看到第一列有一些信息和提示
……
